如何增加单位工程里影响工程的主要材料?

by admin2023-10-16

如何增加单位工程里影响工程的主要材料?

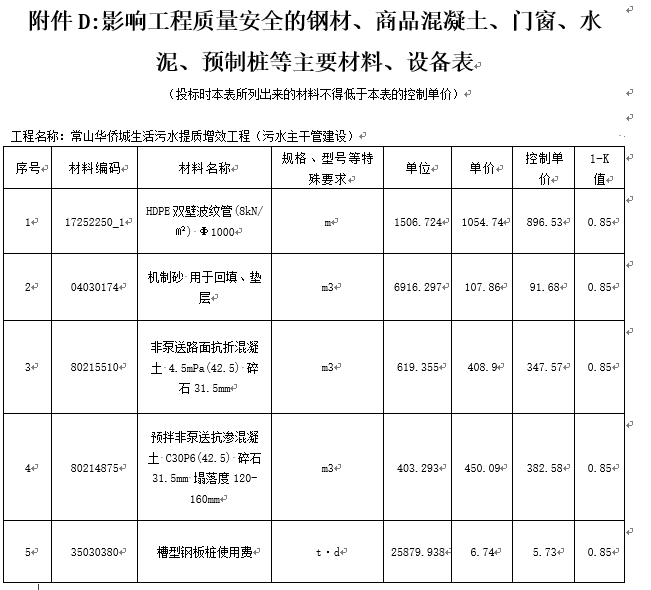

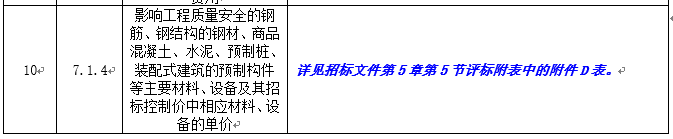

答:1、在招标文件找到代理给的影响工程质量安全的钢筋、钢结构的钢材、商品混凝土、水泥、预制桩、装配式建筑的预制构件等主要材料、设备及其招标控制价中相应材料、设备的单价,房建市政专业在招标文件搜索7.1.4条款,园林绿化专业在招标文件里搜索6.1.4条款,如图所示;

    2、找到影响工程质量的主要材料;

3、把招标文件里的影响工程的主要材料整理到EXCEL表格中,Excel表格的文件类型必须是Microsoft Excel 97-2003 工作表 (.xls);

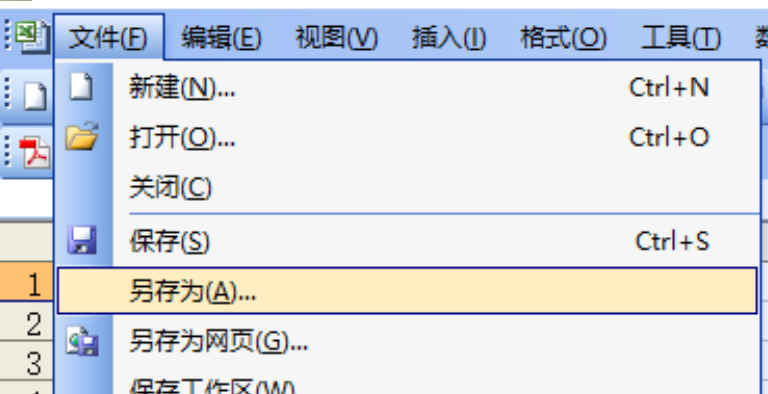

4、后缀不是.xls格式的文件需要在EXCEL文件中“文件-另存”;

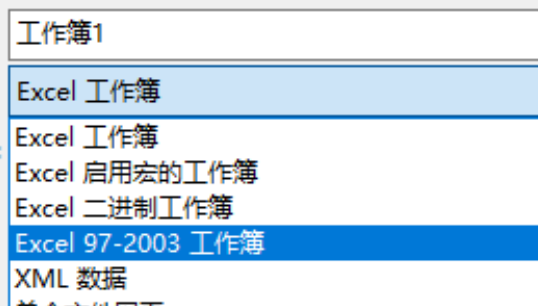

5、另存的文件保存类型选择Excel-2003工作簿;

6、表格整理完成,回到软件,点“投标检测”

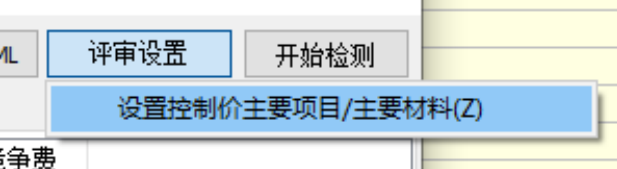

7、点“评审设置-设置控制价主要项目/主要材料”;

8、选择“主要材料设备-导入EXCEL勾选材料-确定”;

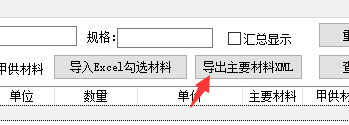

9、选择“导出主要材料XML”;

10、返回到软件,点“项目材料库-导入主要材料xml”;

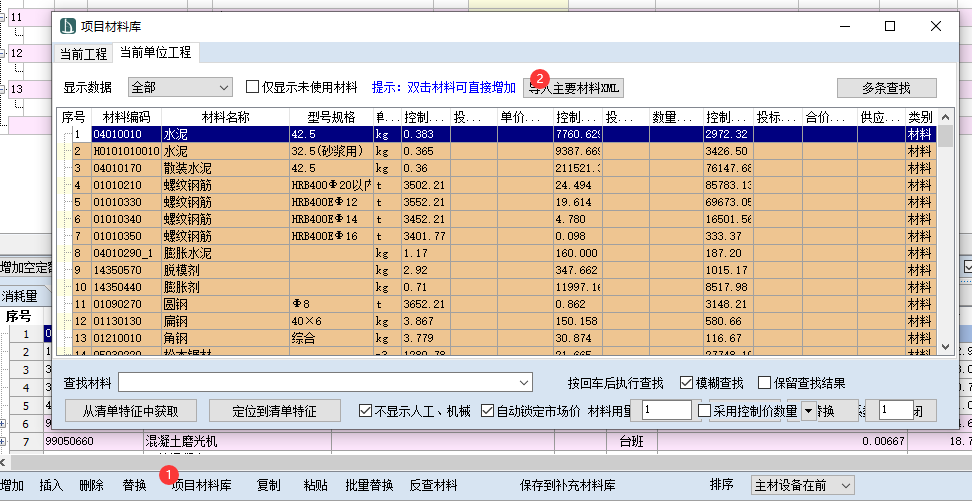

11、选择“当前单位工程-显示数据为主要-仅显示未使用材料”,“仅显示未使用材料”要打钩;

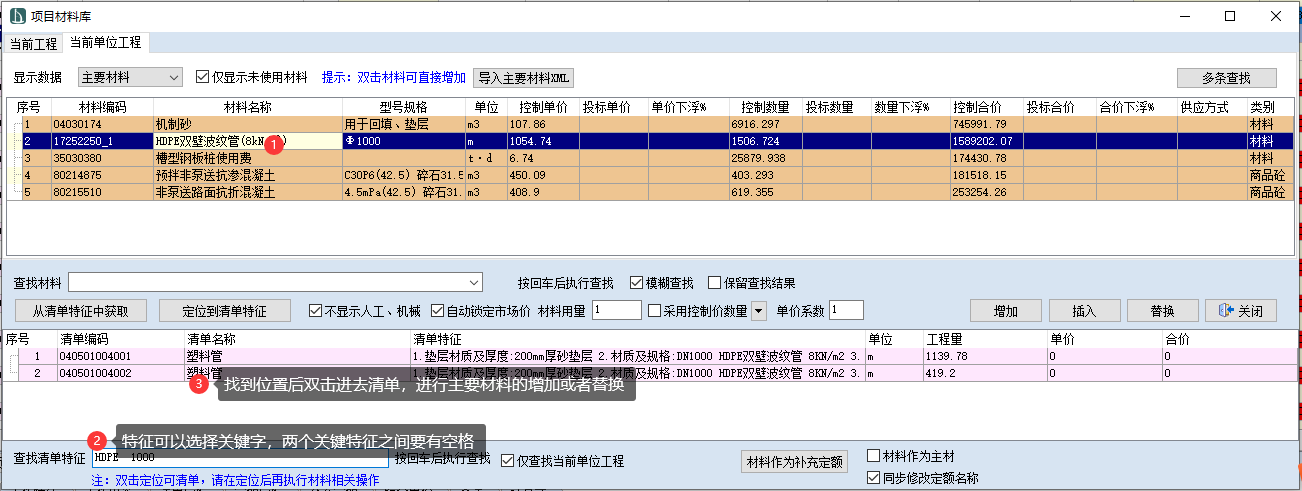

12、点在缺的材料名称上面,然后“定位到清单特征”,在“查找清单特征”框中填写关键字,在查找时,需要把“仅查找当前单位工程”打钩;

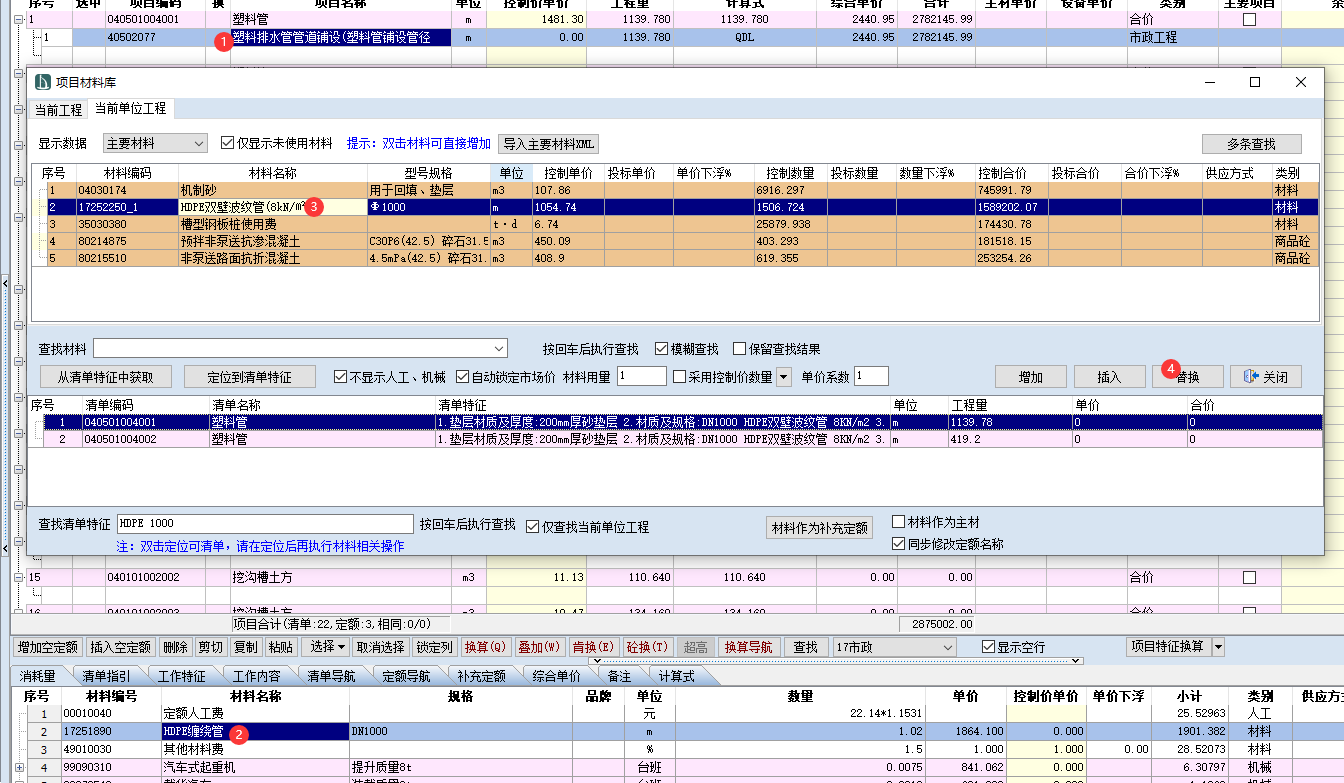

13、找到清单,点“项目材料库”把材料“替换”进去消耗量中;

14、执行“投标检测-开始检测”;

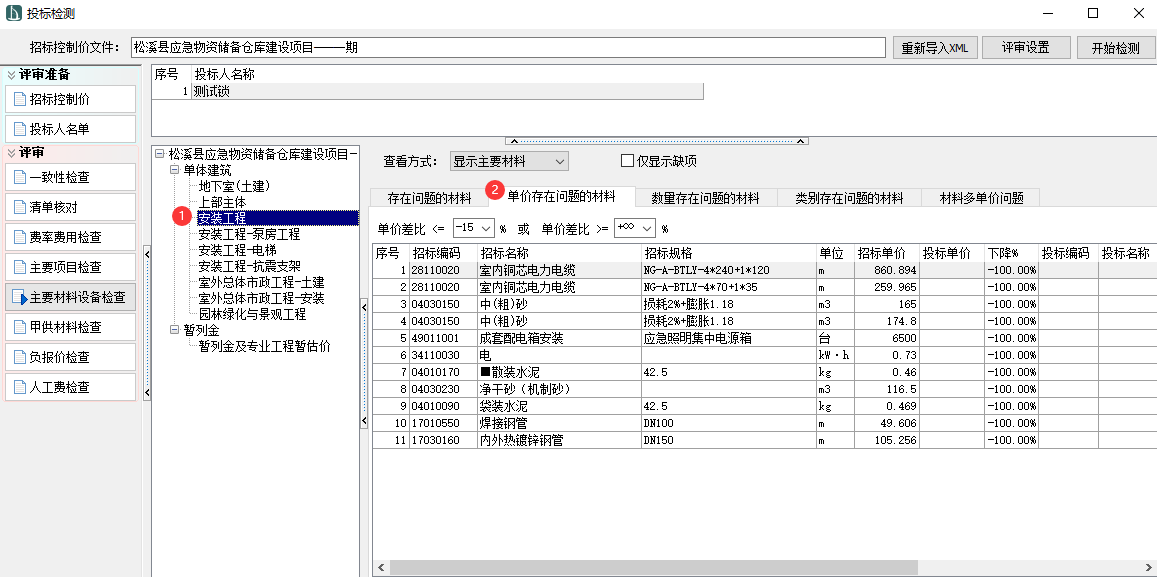

15、点在工程名称上,评审窗口中的“主要材料设备检查-单价存在问题的材料”,查看还有没有缺的,下图是还有缺的情况;

16、点在单位工程名称上,查看哪些单位工程还有缺;如下图安装单位工程还缺十一条主要材料;

17、返回软件,找到安装工程,重复12、13步骤,把所有的主要材料全部添加完毕后,再重新“投标检测”,直到检查整个工程都没有缺少主要材料,如下图所示,就已经把全部材料都添加完整。
